三鑫项目部用“超前锚杆支护”完成卸载漏斗更新


11月28日—30日,三鑫项目部在接到业主方要对矿石转载漏斗举行拆除替换的使命后,群策群力,接纳了清静性好、效率高的“超前锚杆支护”法,比业主方划定的时间提前两天顺遂完成。

湖北三鑫金铜股份有限公司870中段矿石卸转载斗担负着520中段至720中段所有中段分层的矿石转载事情,2016年装置至今,因恒久生产中放矿量大,漏斗底板磨损严重,金属疲劳等缘故原由,没有再维修的价值。为了尽可能镌汰对生产的影响,业主方将这项难题使命交给了三鑫项目部,并下达了以最短时间举行拆除替换的通知。项目部接到通知后连忙研究施工事宜,并体例施工计划上报业主方。业主方在接到施工计划后,又把工期压缩至五天,还划定了双向审核机制。

思量到矿石漏斗拆卸使命重、工期紧,项目部连忙组织召开了施工剖析会,讨论施工的手艺细节,准备维修质料。特殊强调要把清静系数提高到最大化,清静危害降到最低。

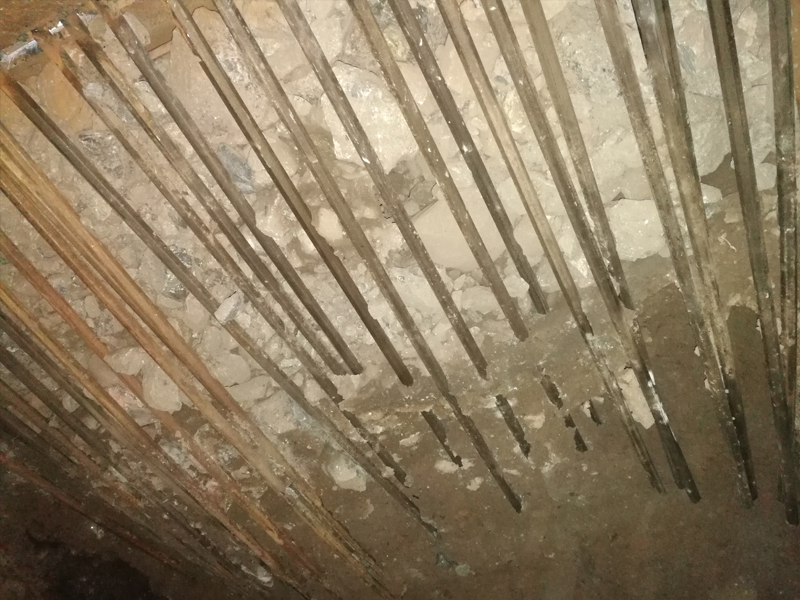

以往的施工履历是先把漏斗放空,在斜溜槽上部制作清静平台。此项防护周期长,并且难以做到清静系数最大化。由于从720中段至870中段有150m空高,井筒内的浮石和井壁情形无法评估。若是维修时间长,井壁浮石垮落的几率就大,会爆发物体攻击事故。凭证这次制订的计划,接纳了较为利便、快捷、漏斗不放空、清静性较高支护方法,称为“超前锚杆支护”。现实就是在斜溜槽底部,沿眉线打一排锚杆,锚杆之间距离5cm,至锚杆头部顶到斜溜槽地板上即可,再将锚杆(或钻杆)与承重梁焊接。

此计划中漏斗内部贮存矿石不可凌驾15m?,如太高,矿石压力大,太低,起不到浮石掉落的缓冲作用;再使用漏斗眉线做支点,2.8m钻杆往上斜角10度,使用钻机打至斜溜槽上部,1.6m宽的溜槽口需要32根钻杆。

此项施工,从难度和重大性来讲,对项目部是一个挑战。经由手艺室和装备室的剖析,于11月26日召开暂时性装置工程“四个一”事情和手艺交底,11月27日上午经清静环保室现场确认,钳工认真眉线切割孔洞,钻工认真把32根钻杆所有打入漏斗内部。然后再把漏斗放空,再次确认清静后才最先整理和替换事情。漏斗拆除事情从28日早上最先,漏斗自重3.5t。在钳工班的一致起劲下,仅用3天时间清静顺遂地完成了拆除和替换事情,维修的效率和质量获得了业主方的充分认可,也为下一步维修和替换漏斗积累了名贵的履历。(王东伟)
