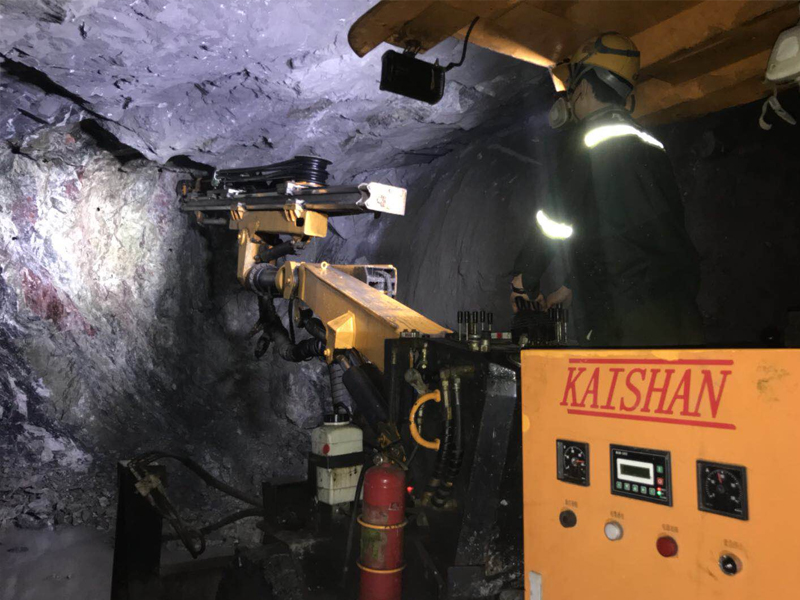

2018年1月份,武山项目部KJ211台车掘进进尺263米/3040立方(短钎杆)。这是继2017年11月份掘进297米进尺以来,已一连3个月实现高产稳产,批注KJ211台车在武山项目部的试用已取得起源乐成。江铜集团武山铜矿向导对项目部推进机械化作业取得的效果给予高度一定,并发贺信慰问。
怎样在小断面巷道里使用无轨化矿山装备,周全实现无轨化矿山作业,在武山项目部一直是个难题。两级公司经由市场调研考察,与浙江开山重工股份有限公司相助,以低矮型KJ211凿岩台车作为试用台车,探索小断面巷道无轨化矿山作业模式,并组织年轻维修工、装备治理职员去厂家举行为期20天整日制凿岩台车操作、维修一体化培训学习。
KJ211凿岩台车于2016年8月24日抵达大冶,首先安排在大冶项目部试用。由于大冶项目部井下岩石稳固性差、顶板破碎,每一循环进尺后,需接纳锚网喷浆支护,后勤辅助耗时较长,导致以台车凿岩为要害蹊径的生产作业不可形成闭合循环,进而台车待业时间过长,加上业主从经济上思量不肯意适当加大巷道设计,巷道转弯太多,台车不可施展其作用。最终经中南分公司研究,决议将该台车于2017年3月24日调到武山项目部继续试用。
武山项目部在两级公司的指导下,统一熟悉,迎难而上,发明问题,实时解决,台车试用逐步走向正轨。主要行动如下:
一是优化劳动组织,提高生产效率。前期施工接纳“三八制”作业方法,不可有用施展台车循环作业的优势,造成时间铺张较多。要想提高台车循环作业,必需突破旧看法,接纳“三班两运转”作业方法,镌汰交接班时间、提高循环作业。手艺部分使用project软件制订月、周、日的循环作业妄想图表,并下发至班组各个成员,明确了各工种、工序的作业时间、作业所在,将各采场、作业面、工序的衔接有序化、规范化,为后续的月度妄想误差剖析提供依据,以问题为导向,找出问题,解决问题,逐步抵达优化生产的目的。
二是增强手艺指导,提高循环炮效。KJ211台车施工的采场均为首采层,岩性赋存情形较为重大,岩性转变多变,含铜矽卡岩、风化花岗岩、风化大理岩,断层多,各事人情均保存顶板围岩破碎征象,给打钻、装药带来许多问题,严重制约了台车的台班效率及炮效。为此,中南分公司和项目部实时召开专题聚会、举行现场手艺指导。分公司清静生产、手艺治理职员分批驻点武山项目部,与手艺室成员同心协力解决炮效问题,经常与台车司机同下同上,深入各采场,蹲点作业,手把手教台车手怎样布眼、装药,面临差别的岩石制订差别布眼方法,并按期组织台车司机、装药工及治理职员开培训交流聚会,优化钻爆施工,提高循环炮效,平均炮效以前期的1.9m提高到现在的2.2m。
三是强化KJ211台车治理,提高现实使用率。武山项目部采场特殊,事人情窄小,入口的Boomer281台车因结构偏大,不适合使用,而国产KJ211就较量适合,无邪无邪性强。整机价钱本钱远远低于入口的Boomer281台车。后期维修保养本钱也低于入口装备的维修保养本钱。KJ211为开山公司专门为低矮巷道设计研发的凿岩台车,手艺方面不可与较为成熟的Boomer281台车相比,设计上也保存一些缺陷,影响装备现实使用率。针对此问题,项目部起劲联系开山售后服务,按期驻点项目部,跟踪台车运行状态,提供售后手艺支持。分公司与项目部也制订台车装备治理步伐,增强装备点检治理,镌汰装备故障。
四是强化班组建设,作育专业人才。为包管KJ211台车的正常运行,项目部向导高度重视,建设了以项目司理为首的机械化提效小组:项目司理任组长,手艺、装备、生产司理为副组长,手艺、装备、台车班组成员为组员。同时出台了响应提效审核制度。每周转达台车进尺和影响,针对影响的种别审核相关责任人,并提出整改步伐。将问题落实到了人头,将责任划分到小我私家。进而做到人尽其事,人担其责。现在项目部已形成了全员、全历程、全方位关注重视台车施工的气氛,治理职员天天重点关注台车施工,形成了浓重的机械化提效治理气氛。
艰难困苦,玉汝于成,凝心聚力,攻坚克难。武山项目部正是通过KJ211台车在小断面巷道中的试用,通过优化生产组织、立异治理模式、总结施工履历,逐步提升KJ211台车的运行效率,为周全推进公司无轨机械化作业,再探新途径。(王忠成)
